    1.编制说明4

    1.1编制依据4

    1.2编制原则4

    2.项目概要5

    2.1 工程简况5

    2.2现场迁改情况调查6

    2.3 主要工程数量表6

    2.4工程地质及水文条件6

    2.5主要技术指标7

    2.6梁板来源8

    3.施工组织安排8

    3.1 项目组织机构图8

    3.2工期计划安排9

    4.施工方案11

    4.1 工程重难点11

    4.2 施工方案11

    5.基础施工11

    5.1 施工准备11

    5.2 基础施工12

    5.3 施工过程中对铁路的监控防护13

    6.桥台施工14

    6.1台身施工14

    6.2 支撑垫石施工14

    7.保护铁路线路防护棚架搭设及后期拆除15

    7.1 施工准备及现场情况调查15

    7.2风险对应措施19

    7.3 设备管理单位有关要求19

    7.4安全防护棚架设计20

    8.桥梁架设20

    8.1 总体部署20

    8.2 安装前的准备工作21

    8.3桥机概述22

    8.4 设备安装28

    9.梁体安装42

    9.1桥机纵移过孔42

    9.2梁场起梁、装车42

    9.3道路运梁43

    9.4 喂梁43

    9.5梁体纵移至安装跨44

    9.6 40米小箱梁吊点设计及吊装钢丝绳选用44

    9.7 兜底钢丝绳保护措施45

    9.8支座安装45

    9.9施工测量46

    9.10 梁体横移至就位位置、落梁46

    9.11 安装中梁47

    9.12 安装边梁47

    9.13 梁体就位后的加固47

    9.14桥机返回48

    10.施工安全保证措施48

    10.1 施工安全措施48

    11.

     安全操作规程

    (要求操作人员认真阅读)51

    12.横隔板接缝及纵向湿接缝施工54

    13.桥梁架设应急处置预案54

    13.1 应急预案54

    13.2梁体坠落事故应急预案55

    13.3施工机具倾覆应急预案56

    13.4行车事故应急预案56

    13.5梁体坠落事故应急预案58

    14.要点计划61

    15.桥面系施工63

    16.钢筋施工63

    16.1.材料63

    16.2.准备工作63

    16.3.钢筋的调直与除锈63

    16.4.钢筋加工64

    16.5.钢筋绑扎和安装64

    16.6.具体绑扎程序:64

    17.

     模板工程

    65

    18.

     混凝土工程

    67

    19.质量保证措施69

    19.1.管理措施72

    19.2.质量检查程序73

    19.3.施工过程中的

     质量控制

    74

    20.安全保证体系及措施75

    20.1安全监督体系75

    20.2安全保证体系及措施75

    20.3安全保证体系77

    20.4安全防护77

    20.5营业线防护人员78

    21.附件资料79

    铁路相对位置关系图

    铁路架梁安全事故应急预案

   附件详情

   编制依据:《公路桥涵施工技术规范》(编号:JTG/T F50-近代)
   公路等级:一级公路兼顾城市主干道的功能;设计速度:60km/h;设计荷载:公路-Ⅰ级;设计行车道宽度:(2x4.0)x2m;设计人行道宽度:2x2.75m;地震烈度:Ⅶ度;设计洪水频率:1/100。
 工期:8月1日--2月1日
 路线全长3.782Km。公路桥梁跨铁路,中心交角87.4°。桥梁平面位于R=545m的圆曲线上,桥梁全长58 米,宽度25.0,桥梁底部与xx线轨面距离11.068米。上部结构设计为1×40米预应力砼简支小箱梁(共8片);箱梁高2米,边梁顶宽2.7m,中梁顶宽2.4m,底宽1.0m。40米预应力混凝土箱梁,最大钢筋混凝土方量为59.13m3,设计最大吊装重量为160.51吨。下部起止点均采用重力式桥台、扩大基础。该地段线路状况:R=700,钢轨为P60无缝,轨枕为砼3a型。设置GJZ 400×600×84mm板式橡胶支座。桥台均采用8m 长桥头搭板。成桥后在桥梁两端外延20m范围行车道两侧均设置防护设施,防撞护栏为SS等级,本桥设置防抛网。
 ……
 施工方案:临近既有线长23m范围,最大挖深约3米。混凝土采用泵送入模;桥台为重力式桥台,采用组合钢模+支架法,混凝土采用汽车泵送入模,插入式捣固器振捣;所有预应力箱梁均采取现场预制,架梁时用拖板车运至现场,用DJ40/180型架桥机架设,采用门式安全防护棚架对营业线运营设备及行车安全进行保护,施工过程按既有线安全规定进行,架桥利用天窗点进行。
 ……
 共计95页,

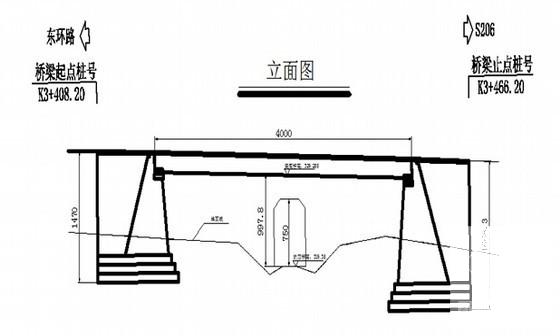

    桥梁立面图

    泵(吊)车摆放位置图

    工程地址

    梁体工程数量表

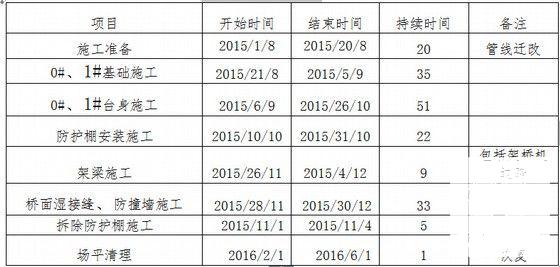

    工期计划安排

第 1 张图
第 2 张图
第 3 张图
第 4 张图
第 5 张图
第 6 张图   以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容
