好图网

 找回密码
 立即注册

QQ登录

只需一步,快速开始

查看: 1548|回复: 0

特大断面双向六车道连拱式隧道专项施工方案(素混凝土)

[复制链接]

0

主题

0

帖子

583

积分

超级版主

Rank: 8Rank: 8

积分
583
发表于 2020-4-7 20:51:16 | 显示全部楼层 |阅读模式

该帖子包含附件可供参考学习和下载,您可以 搜索 更多您想要的资源


附件详情

  • 1、编制依据、原则和范围1
  • 1.1 编制依据1
  • 1.2 编制原则1
  • 1.3 编制范围2
  • 2、项目概要2
  • 2.1 项目概况2
  • 2.2 施工范围及主要施工内容3
  • 2.3 项目相关单位3
  • 2.4 工程造价 、合同工期4
  • 2.5 主要设计标准及主要工程量4
  • 2.5.1 主要设计标准4
  • 2.5.2 主要工程量表4
  • 2.6 自然条件5
  • 2.6.1 地形地貌5
  • 2.6.2 地层岩性5
  • 2.6.3 地质构造6
  • 2.6.4 水文地质条件6
  • 2.6.5 气象条件7
  • 2.6.6 场地地震效应7
  • 2.7 施工条件7
  • 3、工程特点、重难点及对策措施8
  • 3.1 工程特点8
  • 3.2 工程重难点及对策措施8
  • 4、管理目标9
  • 4.1 工期目标9
  • 4.2 质量目标9
  • 4.3 安全目标10
  • 4.4 环保、水保目标10
  • 4.5 职业健康管理目标10
  • 4.6 文明施工目标10
  • 4.7 节能减排目标10
  • 5、施工任务划分及队伍部署10
  • 6、项目组织机构及职责分工12
  • 6.1 项目组织机构12
  • 6.2 职责分工16
  • 7、施工进度安排16
  • 7.1 总体施工 进度计划 16
  • 7.2 主要施工进度指标17
  • 7.3 分部分项工程施工进度计划18
  • 7.4 施工进度计划网络图19
  • 8、施工准备19
  • 8.1 临时工程建设19
  • 8.1.1 布置原则19
  • 8.1.2 生活、办公设施19
  • 8.1.3 生产设施20
  • 8.1.4 施工总 平面布置图 20
  • 8.2 工程试验20
  • 8.3 工程测量22
  • 8.3.1 测量管理制度22
  • 8.3.2 测量职责及人员配备22
  • 8.3.3 测量设备配备23
  • 8.3.4 导线复测与导线点加密23
  • 8.3.5 水准复测与水准点的加密23
  • 8.4 技术准备23
  • 9、资源配置23
  • 9.1 主要劳动力计划24
  • 9.2 主要物资及周转料计划表25
  • 9.3 主要施工机械26
  • 9.4 资金使用计划28
  • 10、主要工程施工方案28
  • 10.1 总体施工方案28
  • 10.2 方案比选29
  • 10.3 洞口工程施工29
  • 10.3.1 边仰坡开挖、防护29
  • 10.3.2 超前大管棚施工31
  • 10.3.3 洞门施工34
  • 10.4 暗洞施工35
  • 10.4.1 洞身开挖36
  • 10.4.2 钻爆设计37
  • 10.4.3 隧道出碴运输43
  • 10.4.4 隧道通风43
  • 10.4.5 初期支护44
  • 10.4.6 防排水51
  • 10.4.7 钢筋施工54
  • 10.4.8 仰拱及仰拱填充施工55
  • 10.4.9 隧道二次衬砌56
  • 10.4.10 水沟电缆槽59
  • 10.4.11 隧道施工辅助设施59
  • 10.5 监控量测61
  • 10.5.1 监控量测流程61
  • 10.5.2 量测项目62
  • 10.5.3 量测仪器和人员配置62
  • 10.5.4 量测断面设置62
  • 10.5.5 量测方法63
  • 10.5.6 量测频率64
  • 10.5.7 监测结束标准65
  • 10.5.8 监测数据统计分析与信息反馈65
  • 10.6 超前地质预报66
  • 10.6.1 超前地质预报概念66
  • 10.6.2 超前地质预报目的66
  • 10.6.3 工作组织机构66
  • 10.6.4 超前地质预报内容66
  • 10.6.5 超前地质预报方法66
  • 10.7 隧道内路面施工66
  • 10.7.1 混凝土面层施工67
  • 10.7.2 沥青面层施工68
  • 10.8 隧道施工测量69
  • 10.8.1 洞内测量69
  • 10.8.2 定期复核70
  • 11、关键工序和特殊工序界定及管理措施70
  • 11.1 关键工序界定70
  • 11.2 关键工序管理措施70
  • 11.3 特殊工序界定70
  • 11.4 特殊过程的控制71
  • 12、危险源及重要环境因素识别71
  • 13、应急预案72
  • 13.1 应急预案工作流程72
  • 13.2 现场应急组织机构与职责分工73
  • 13.3 注意事项74
  • 13.4 相关应急预案74
  • 14、技术保证措施75
  • 14.1 工期保证措施75
  • 14.2 工程质量保证措施75
  • 14.2.1 施工准备阶段质量保证措施75
  • 14.2.2 施工阶段质量保证措施75
  • 14.2.3 隧道工程质量保证措施76
  • 14.3 安全保证措施77
  • 14.3.1 安全保证制度77
  • 14.3.2 安全保证措施80
  • 14.4 文明施工保证措施83
  • 14.4.1 文明施工管理措施83
  • 14.4.2 文物保护管理措施84
  • 14.5 施工环保、水保措施85
  • 14.6 职业健康保证措施86

附件详情

编制依据:《公路隧道施工技术规范》 (JTGF60-近代);《环境空气质量标准》 (GB3095-近代)
城市交通干道道路全长5144.099m,规划红线宽36m,双向六车道,沿线共有3座隧道。隧道设计车速:50km/h;隧道结构安全等级为一级;隧道全长146m;沿线地面标高为97.0~127.0m,相对高差30m,本隧道为双向六车道连拱式隧道最大埋深为40m,开挖断面为173m2。左线Ⅴ级围岩长度101m,Ⅳ围岩长度45m;右线Ⅴ级围岩长度112m,Ⅳ围岩长度34m。左右线隧道纵坡坡度均为-2.786%,由小里程向大里程方向为下坡。主要施工内容为:隧道开挖、支护、二次衬砌、仰拱、仰拱填充、洞门工程等。
4月1日开工 8月31日完工
……
隧道采用复合式衬砌,初期支护以钢架、锚杆、钢筋网、喷砼共同组成联合支护系统,二次衬砌为钢筋砼。隧道进出口洞门均采用端墙式洞门,C20素混凝土结构,洞门墙面用凿毛花岗岩饰面。内部装饰采用路面以上4m范围内墙面以25mm氟碳喷涂铝扣板饰面,4m以上墙面及拱部喷涂16mm厚黑色防火涂料。
……

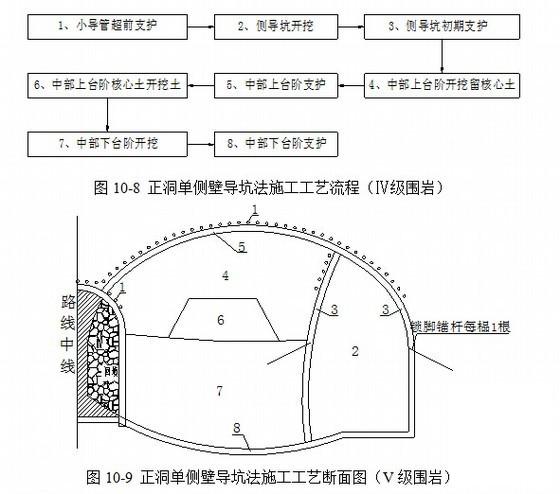

工程特点及难点:隧道围岩为IV、V级,工序繁杂,循环时间长,施工组织要求高。开挖断面173 m2,属特大断面隧道,施工难度大。隧道结构防水要求高。隧道进、出洞口浅埋段长度共36m,采用Φ108×6mm大管棚超前支护,施工风险高。IV级围岩采用中导洞+不带临时仰拱单侧壁导坑法施工,V级围岩采用中导洞+带临时仰拱的单侧壁导坑法施工,喷混凝土+格栅(工字)钢架+钢筋网+锚杆初期支护。
……
共计88页,

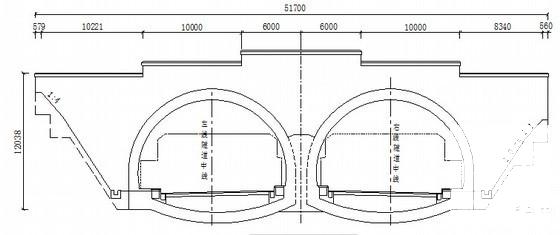

隧道建筑设计结构形式图

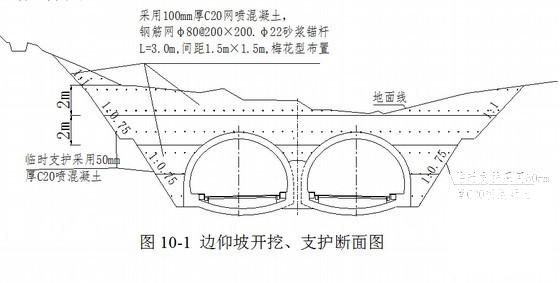

边仰坡开挖、支护断面图

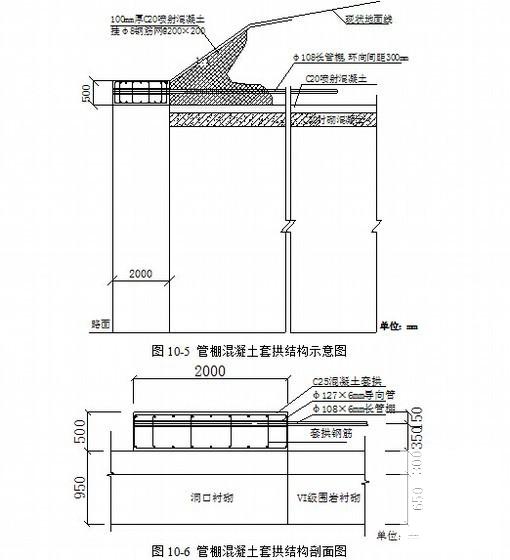

管棚混凝土套拱结构剖面图

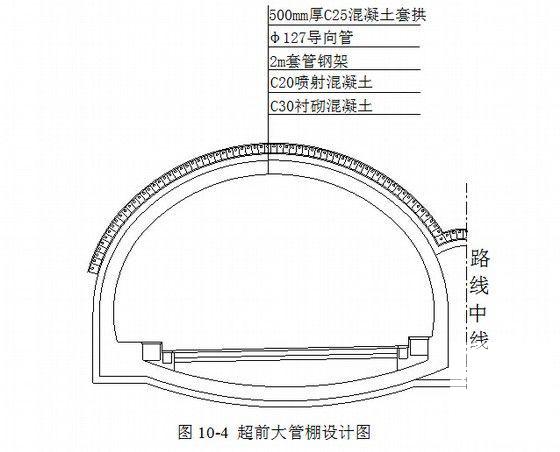

超前大管棚设计图

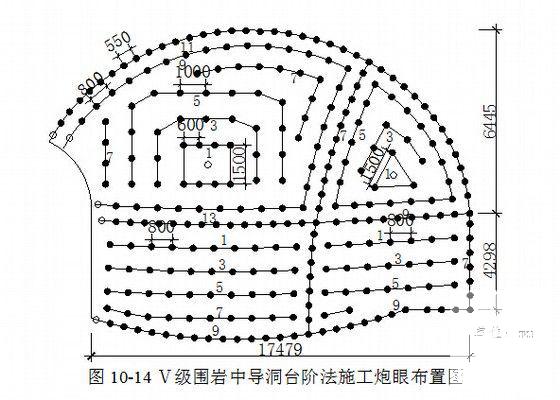

Ⅴ级围岩中导洞台阶法施工炮眼布置图

超前小导管设计

变形缝防水图

仰拱栈桥制作图

混凝土施工专项方案 - 1
第 1 张图
混凝土施工专项方案 - 2
第 2 张图
混凝土施工专项方案 - 3
第 3 张图
混凝土施工专项方案 - 4
第 4 张图
混凝土施工专项方案 - 5
第 5 张图
混凝土施工专项方案 - 6
第 6 张图
混凝土施工专项方案 - 7
第 7 张图
以上是部分图纸截图,有些图框没有放大后再截图,可能截图里不清晰或者看不到内容,您可以在下载后查看具体内容

温馨提示:该资料由网友于2020-4-7 20:51:16上传分享,您可以下载该资料进行学习和参考,如有侵权内容或者违法行为,请及时联系站长删除,如有疑问,您可以在方案设计专区发帖交流相关知识。

附件2099v11ecwffscs22cc1e2c.rar

782.69 KB

下载  售价: 100 积分    赚积分

混凝土施工专项方案相关帖子

回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

QQ|联系我们|好图网 ( 苏ICP备20004746号-1 )

GMT+8, 2024-4-19 12:50 , Processed in 0.016847 second(s), 27 queries .

本站所有内容均由网友自主分享,如有侵权内容或者违法行为,请及时联系站长删除,本站将根据实际情况进行积分奖励!请查看:免责声明

快速回复 返回顶部 返回列表
