   明挖基础施工:工艺仅适用于本项目陆上无水或少量渗水

    基坑施工

   。

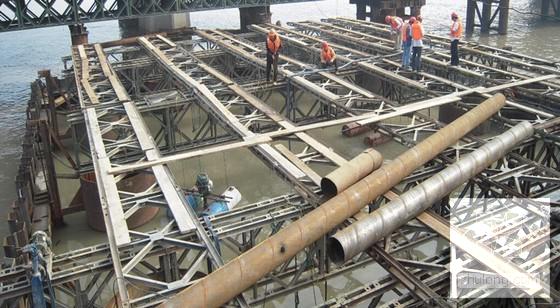

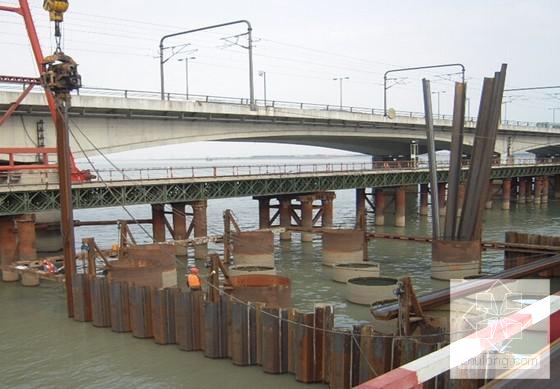

 拉森钢板桩围堰施工:拉森钢板桩为近期从日本引进的新型材料,较国内常用的其他钢板桩截面抗弯模量大、锁口水密性能较好、钢板桩施工时插打和拔除均较为方便;拉森钢板桩围堰能较方便地转向,遇片石或其他障碍物时可以适当避让;因此项目中部分水中承台选用拉森Ⅵ型钢板桩围堰施工承台的方案。
 ......

 明挖基础施工:
 施工准备
 (1)、基础开挖前,必须对基坑围护范围及外围周边以内地层中的地下障碍物进行勘探、调查,以便采取必要的措施。
 (2)、基坑防护用材料准备充足,如工字钢、木桩、木板和土袋等。
 (3)、施工放样:测定基坑纵、横中心线及高程水准点后,按边坡的放坡率放出上口开挖边线桩,并撤出开挖灰线。放样完毕后,监理驻地工程师复核、签认手续。
 (4)、开挖前对施工人员进行全面的技术、操作、安全交底,确保施工过程的工程质量和人身安全。
 ......

 拉森钢板桩围堰施工:
 施工准备:
 (1)、将新旧钢板桩运到工地后,详细检查、丈量、分类、编号及登记。对钢板桩的主要进行外观检验,包括表面缺陷、长度、宽度、厚度、高度、端头矩形比、平直度和锁口形状等,新钢板桩必须符合出厂质量标准,重复使用的钢板桩应满足以下技术要求,否则在打设前应予以矫正.
 (2)、钢板桩的整修。对有弯曲、破损、锁口不合的钢板板桩均进行修整,采用的方法为:冷弯、热敲、焊补、割除。
 (3)、钢板桩长度不足时,可用同类型的钢板桩接长。接长采用焊接,先对焊,再焊加固板。
 (4)、施工放样:测定基坑纵、横中心线及高程水准点后,根所施工环境确。放样完毕后,监理驻地工程师复核、签认手续。
 (5)、开挖前对施工人员进行全面的技术、操作、安全交底,确保施工过程的工程质量和人身安全。
 ......
